外壁塗装の基本

  • 各工程、適量の塗料を使用
  • 均等に塗装する
  • 乾燥時間を守る
  • 定められた以上に水やシンナーを入れない
  • 手間を惜しまない

日数を減らすと

  • 人数が増えても養生作業が短くなるだけ
  • 乾燥時間を守れない
  • 外壁塗装又は屋根塗装の工程が減る
  • 雨樋など付帯部を1回しか塗装しない
  • 手抜きをしてしまう

外壁塗装は上塗りが肝心と思われるがちですが実は下塗りが1番重要なのです。
紫外線に1番さらされるのは屋根です。
外壁は一般的に築10年頃から劣化が始まると言われますが、様々な理由から一概に築10年で劣化が始まるとは言えないです完璧に外壁塗装中・藤原ペイント



  • シーリング(コーキング処理)は外壁材の仕様で異なる為含まれておりません。
  • 下地処理は痛み具合によりかかる日数が異なる為、工程には含まれておりません。

当前の事ですが、日曜日や雨天は作業を致しません。

外壁・屋根塗装の作業日数

1日目
高圧洗浄

2日目
ケレン清掃
土間養生

3日目(屋根)
屋根塗装用養生
1回目(脆弱素材補強下塗り材)ファインパーフェクトベスト強化シーラー
乾燥時間3時間〜8時間

4日目(屋根)
2回目(中塗り)
ファインパーフェクトベスト又はお客様のご指定される塗料
乾燥時間3時間〜6時間

5日目(屋根)
3回目(上塗り)
ファインパーフェクトベスト又はお客様のご指定される塗料
乾燥時間3時間〜6時間



2日目〜5日目の屋根塗装の合間に外壁の養生(汚してはいけない箇所をナイロンで覆う作業)を行います。

外壁塗装



6日目(外壁)

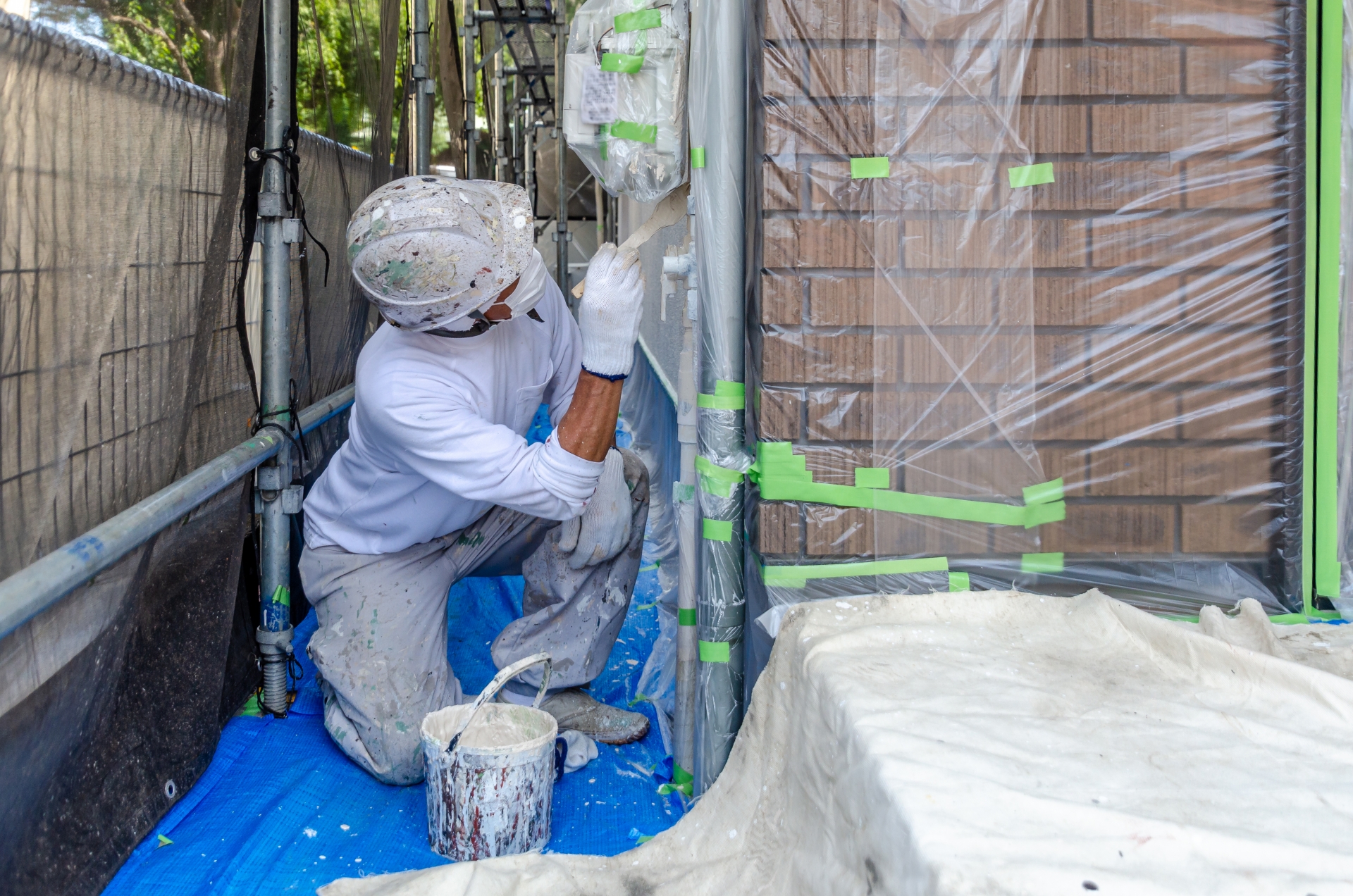

外壁塗装用養生

7日目(外壁)

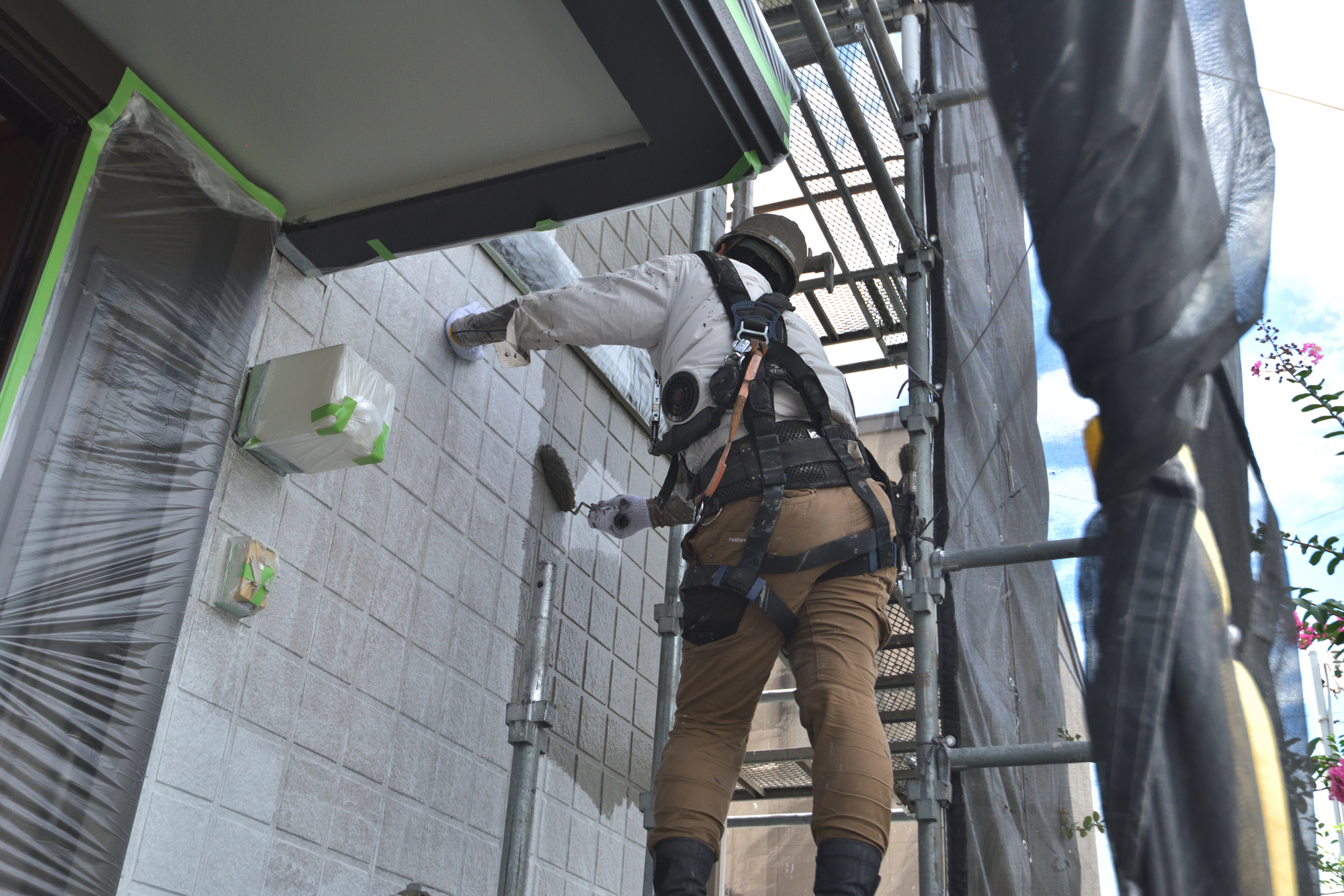

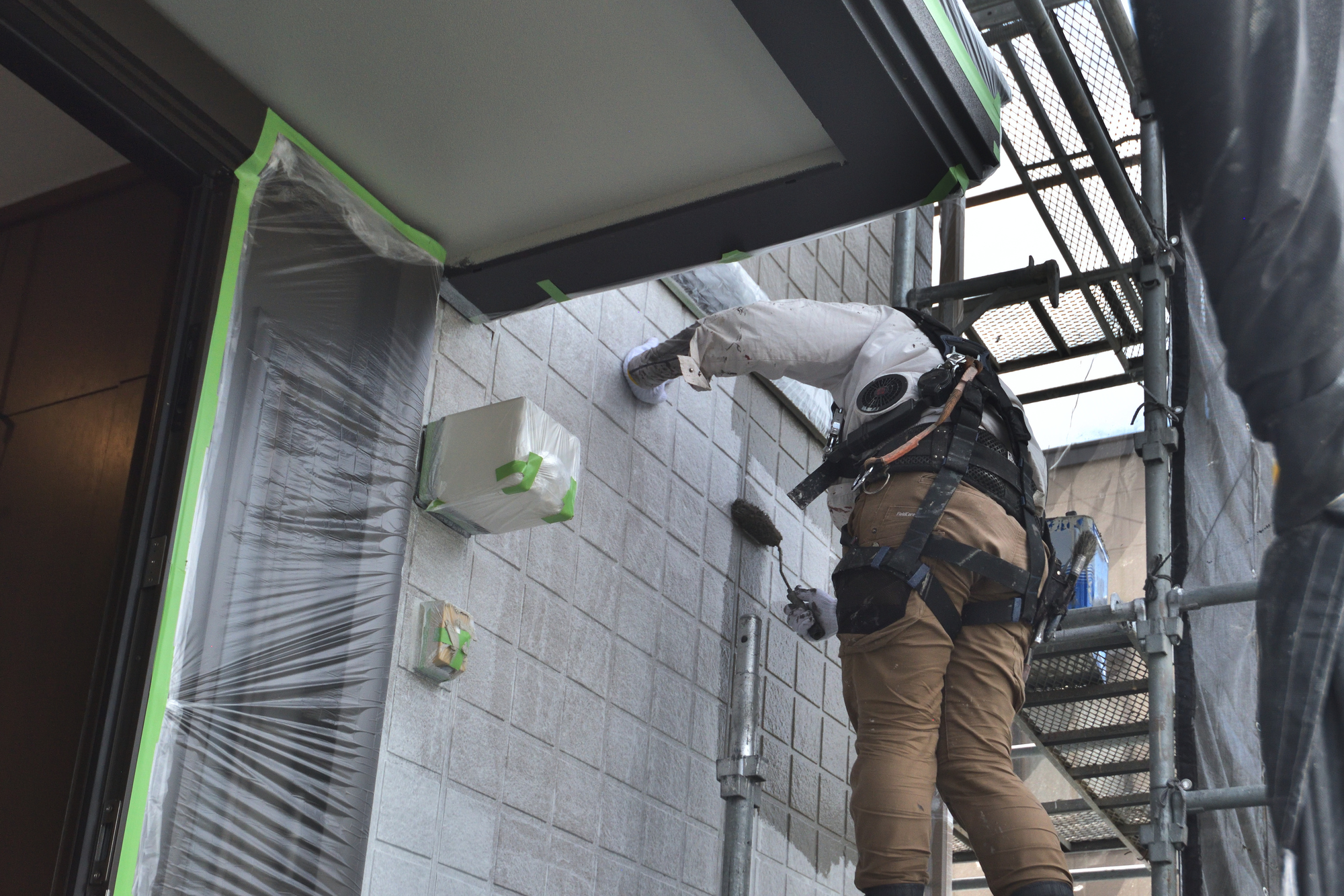

1回目(下塗り)
ファインパーフェクトベスト強化シーラー又はパーフェクトサーフ
乾燥時間3時間〜8時間

8日目(外壁)
2回目(上塗り)
パーフェクトトップ又はお客様のご指定される塗料
乾燥時間2時間〜8時間

9日目(外壁)
3回目(上塗り)
パーフェクトトップ
又はお客様のご指定される塗料

乾燥時間2時間〜8時間

10日目(外壁)
養生撤去
清掃

11日目(外壁)
付帯部塗装
ファインフッソ
乾燥時間3時間〜8時間

12日目
付帯部塗装
ファインフッソ
乾燥時間3時間〜8時間

13日目
清掃
タッチアップ

建物の形により進み具合が1日、2日目前後しますがご了承願います。
メーカーの指示通りに作業すると日数が掛かる事が分かります。

料金についてのページに下塗り材に関して詳しく記載しておりますので、よろしければご覧ください。
